買預售屋進入交屋階段後,最常遇到的三個詞是「初驗」、「複驗」與「交屋」。三者都會出現在房屋交付前後,卻不是同一件事。

最簡單的區分方式是:

階段 主要目的 屋主應確認的重點
初驗 找出問題 房屋、設備與契約約定是否有缺失
缺失改善 處理問題 缺失是否有明確紀錄、責任分工與修繕進度
複驗 確認問題是否改善 原本的問題是否真的解決,必要時是否重新測試
正式交屋 完成移交 文件、款項、鑰匙、設備與後續服務是否點交完成

因此,複驗完成不等於已經完成交屋。收到交屋通知,也不等於房屋已經完成正式移交。

預售屋從驗屋到交屋的完整流程

一般可以分成三個階段:

初驗通知
→ 房屋初驗
→ 缺失紀錄
→ 缺失改善
→ 複驗通知
→ 房屋複驗
→ 交屋通知
→ 確認交屋日期
→ 交屋前確認
→ 準備交屋文件
→ 正式交屋
→ 取得鑰匙與相關物品
→ 進入售後服務與社區前期管理

如果複驗後仍有重要缺失,流程不應被簡化成「修過一次就交屋」。應依缺失性質、契約約定與雙方確認結果,繼續改善並再次確認。

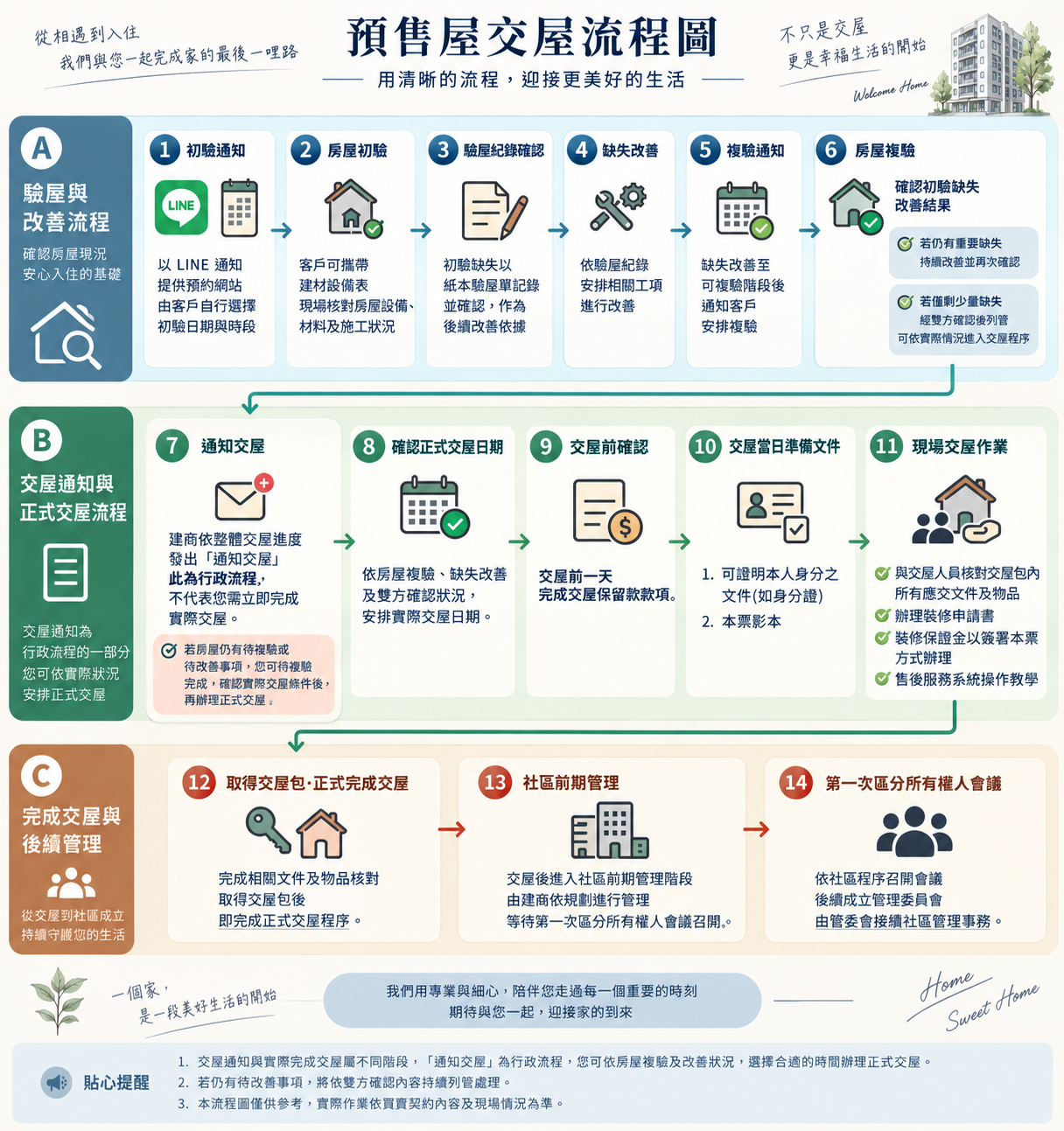

鷁崎建設與鷁欣建設住宅交屋管理流程圖,呈現預售屋從初驗、缺失改善、複驗、交屋通知到取得鑰匙與社區前期管理的流程。

上圖是委託方提供並確認可公開使用的住宅交屋流程圖,內容呈現鷁崎建設與鷁欣建設的階段化管理邏輯。圖中流程可用於理解作業安排,但不代表所有建案都適用同一套契約或法律程序。

什麼是初驗?

初驗是買方第一次正式進入房屋,依照契約、建材設備表與現場狀況進行驗收。它的目的不是判斷房子是否「看起來漂亮」,而是確認房屋是否具備約定的使用功能,以及施工與設備是否有需要處理的問題。

初驗通常會觀察以下內容:

  • 門窗、門鎖、玻璃與五金是否能正常操作。
  • 牆面、地坪與天花板是否有明顯裂縫、破損或污染。
  • 磁磚是否有破裂、缺角、色差或需要進一步判讀的空鼓聲。
  • 浴室、陽台與其他排水位置是否排水順暢。
  • 給排水、插座、開關與契約約定設備是否能正常使用。
  • 窗框、外牆、浴室與其他位置是否出現滲水或漏水跡象。
  • 現場設備與契約、廣告圖說或建材設備表是否一致。

初驗發現缺失後,接下來怎麼處理?

初驗完成後,缺失通常會依位置與工種安排改善。例如磁磚問題可能由泥作或磁磚廠商處理;窗框滲水可能需要由鋁窗或防水相關廠商檢查;插座異常則可能交由水電廠商處理。

但分派工種不等於問題已經解決。比較完整的管理紀錄至少應包含:

管理項目 應記錄的內容
缺失位置 棟別、樓層、房間、牆面或設備位置
缺失現象 破損、異音、滲水、排水不良或功能異常
改善方式 需要更換、修補、調整、測試或進一步調查
負責工種 泥作、鋁窗、防水、水電、油漆或其他廠商
完成狀態 已排程、施工中、待複驗或已確認
複驗方式 目視、操作、通水、試水或其他必要測試

真正重要的不是「驗屋找到幾個缺失」,而是每個問題有沒有被記錄、安排處理、追蹤,並在後續再次確認。

內政部公布的預售屋買賣定型化契約條文也要求,驗收發現房屋有瑕疵時,應記載於驗收單,由賣方限期完成修繕。1

什麼是複驗?

複驗是缺失改善後,買方再次確認修繕結果的階段。複驗看的不是「施工人員有沒有來過」,而是原本的問題是否已經改善。

例如窗框漏水,如果只是重新補了一層室內矽利康,不能直接代表漏水已經解決。比較完整的確認方式應包括:

  1. 原本的漏水來源是否已被調查。
  2. 問題位置是否已經改善。
  3. 必要的測試是否在相近條件下重新進行。
  4. 修繕後是否產生新的收邊、排水或外觀問題。
  5. 如果問題仍然存在,是否有新的改善計畫與下一次確認時間。

因此,複驗確認的是結果,不是只確認施工痕跡。

複驗也不應被理解為只能進行一次。如果重要缺失仍未改善,應依契約與實際狀況持續處理並再次確認。

驗收時可以保留 5% 交屋保留款嗎?

依內政部現行預售屋買賣定型化契約的驗收條文,若驗收發現房屋有瑕疵,買方有權在自備款部分保留房地總價百分之五作為交屋保留款,待完成修繕並經雙方複驗合格後支付。1

這段規定有幾個需要分開理解的地方:

容易混淆的問題 正確的閱讀方式
是不是所有款項都可以少付 5%? 條文寫的是在自備款部分保留房地總價 5%,不是任意扣留所有應付款項。
有缺失就可以永久不付款嗎? 不是。保留款是配合修繕與複驗的契約安排。
驗屋公司說可以就一定可以嗎? 仍要回到買賣契約、驗收單與雙方確認紀錄。
5% 是房屋總價還是房地總價? 官方條文寫的是房地總價百分之五;實際仍應核對適用契約版本。

這裡屬於契約與消費爭議敏感內容。讀者遇到個案時,應保存契約、驗收單、缺失照片、修繕紀錄與往來通知,不要只依照網路文章決定付款或拒絕交屋。

複驗完成,就等於要馬上交屋嗎?

不一定。驗收是在確認房屋有沒有問題;交屋則是完成房屋、文件、款項、鑰匙與相關物品的正式移交。

複驗之後,通常還會經過:

複驗完成
→ 交屋通知
→ 確認正式交屋日期
→ 交屋前房屋確認
→ 準備交屋文件
→ 現場正式交屋

這些階段可能由不同單位負責。工程單位處理缺失改善,交屋或代辦單位處理文件與日期,管理單位則可能在交屋後接手社區前期管理。買方應確認每一個階段的責任與完成條件,而不是把所有流程都稱為「交屋」。

收到交屋通知,一定要 5 天內完成交屋嗎?

不能直接說所有預售屋都固定在收到通知後 5 天內完成交屋。內政部定型化契約的「通知交屋期限」條文,是由買賣契約填載買方收到通知後應配合辦理交屋的日數;同一條文也規定,賣方應在領得使用執照六個月內通知買方進行交屋,並在交屋前完成契約約定的房屋瑕疵或未盡事宜修繕。1

因此,讀者收到交屋通知後,應先核對:

  • 自己簽署的買賣契約填載幾日內配合交屋。
  • 交屋通知是否載明正式日期、文件與應備款項。
  • 交屋前應改善的缺失是否已完成並留下紀錄。
  • 是否有可歸責於賣方的未完成事項。
  • 貸款、所有權移轉、稅費與代辦文件是否已經具備。

通知交屋和正式交屋有什麼不同?

「通知交屋」代表賣方開始安排正式交屋程序。它可能包含交屋日期、應備文件、款項與現場報到方式,但本身不等於房屋已經完成移交。

「正式交屋」則是雙方完成必要文件、款項、房屋狀況、設備物品與鑰匙確認,並依契約完成移交的階段。實際完成條件仍要以個別契約與現場文件為準。

正式交屋當天要確認什麼?

交屋當天可以依以下清單逐項確認:

類別 可確認的項目
身分與文件 本人身分文件、買賣契約、代辦文件與應簽署文件
房屋資料 土地及建物所有權狀或契約約定文件、使用執照或影本
使用維護 房屋保固服務紀錄卡、使用維護手冊、設備說明
社區資料 規約草約、公共設施與管理相關資料
鑰匙物品 大門、房門、信箱、門禁卡、遙控器與其他應交付物品
款項稅費 交屋款、貸款、稅費與賣方代繳費用收據
售後服務 報修窗口、保固範圍、聯絡方式與處理紀錄

內政部定型化契約的交屋條文也列有所有權狀、房屋保固服務紀錄卡、使用維護手冊、規約草約、使用執照或影本、賣方代繳稅費收據及遷入證明書等交付項目。1 實際文件仍應依個別契約、建案安排與現場辦理方式核對。

交屋後就全部結束了嗎?

對屋主來說,取得鑰匙代表房屋開始進入使用階段。對整個社區來說,交屋後可能還有社區前期管理、公共設施移交、召開第一次區分所有權人會議與成立管理委員會等工作。

因此,完整的住宅交付流程可以理解為:

施工
→ 驗屋
→ 缺失改善
→ 複驗
→ 正式交屋
→ 售後服務
→ 社區管理

常見問題

初驗和驗屋是一樣的嗎?

一般屋主口中的初驗,通常是第一次正式進入房屋進行驗收。驗屋可以是較廣義的檢查行為,初驗則是交付流程中的特定階段。實際名稱仍可能依建商、契約與驗收安排不同。

複驗只能進行一次嗎?

不一定。如果重要缺失仍未改善,通常需要持續處理並再次確認。每次確認都應保留缺失紀錄、改善內容與結果。

複驗完成就一定要馬上交屋嗎?

不一定。複驗主要確認缺失改善結果,正式交屋仍包括文件、日期、款項、鑰匙與房屋正式移交等程序。

收到交屋通知後一定是 5 天內交屋嗎?

不是所有案件都固定 5 天。應先看個別買賣契約的約定日數,再確認交屋前的缺失與文件是否完成。

一定要請驗屋公司嗎?

不一定。許多基本項目屋主可以自行檢查,但部分項目需要專業儀器或工程判讀。是否委託驗屋公司,應依房屋狀況、檢查範圍與個人能力決定。

結語:先把三個階段分清楚

預售屋從第一次驗屋到正式拿到鑰匙,不是一個單一事件,而是一段由多個確認階段組成的流程。

請先記住:

  • 初驗:找出問題。
  • 缺失改善:處理問題。
  • 複驗:確認問題。
  • 正式交屋:完成房屋、文件與物品移交。

真正重要的不是流程圖上有多少個步驟,而是每個問題有沒有被記錄、改善、複驗與留下可追蹤的結果。遇到交屋期限、保留款或契約爭議時,應回到自己的契約與最新官方規範,不要只依賴單一網路文章。
